搅拌站工作原理(详解)

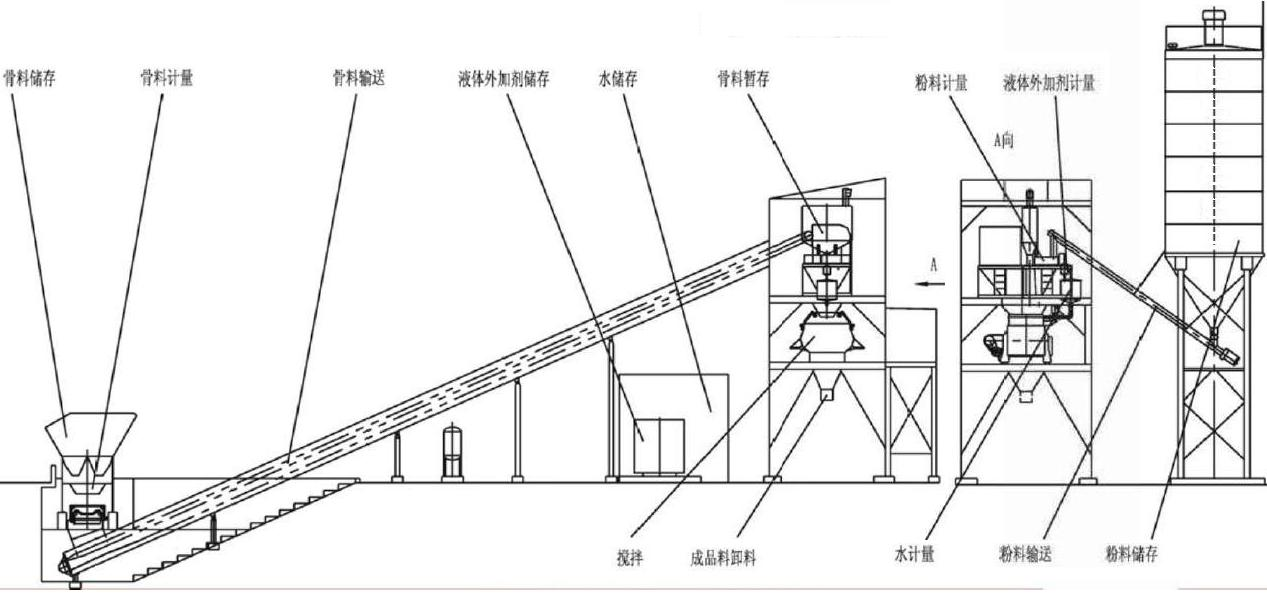

在混凝土搅拌站中,混凝土的拌制分为原材料准备阶段、原材料称量阶段、原材料输送阶段、原材料卸料阶段、搅拌阶段、成品料卸料阶段,共6个阶段进行,整个系统的运行工艺流程如下图:

一、原材料准备阶段

原材料准备阶段包括以下几个过程:装载机将骨料从堆料场装入骨料仓储存;散装水泥运送车将水泥及掺和料分别打入粉料罐储存;将水及液体外加剂装入水池和外加剂罐储存。

二、原材料计量阶段

启动搅拌站(空压机、斜皮带、平皮带、主机开始运行),设置所需要生产的混凝土原材料配方,运行设备。

骨料仓的料门打开,将骨料投入计量斗,开始骨料的粗精称量。当计量斗传感器测得的重量值达到设定值的粗称值时,关闭其中骨料仓的一个称料门,开始对骨料进行精细称量。称量到提前量范围内,即关闭所有仓门。若检测发现不在设定值标准范围内,则会自动打开一个仓门进行点动补料称量。

根据设定选用水泥及掺和料的重量值,相应粉料仓下的螺旋机启动,将水泥、掺和料分别输送到水泥计量斗、掺和料计量斗进行称量,称量完毕即关闭螺旋输送机。

根据设定选用液体外加剂,启动相应的外加剂泵,将外加剂送入外加剂计量斗称量,称量完毕即关闭外加剂泵。

水泵启动将水送入水计量斗进行称量,同时一部分水进入小储水罐,且小储水罐的称量阀打开;称量值到达设定值的粗称范围内时,水泵关闭;直到称量达到提前量范围内,水阀也关闭,水称量完毕。

以上几个称量过程为原材料计量阶段,其中第 一盘所有秤的称量是同时进行,从第 二盘开始,骨料即为交叉称量,以便节约时间。

三、原材料输送阶段

骨料称量完毕后,当系统检测到骨料集料斗门关闭后,骨料计量斗卸料门打开,将骨料卸到已经运行的平皮带上,称空后关闭卸料门(若有超称现象,扣料将留在秤斗内做下盘料计量)。平皮带机将骨料转运到斜皮带机上,通过斜皮带机将骨料转入骨料集料斗。

四、原材料卸料阶段

当水和外加剂完成称量后,外加剂计量斗上卸料启动球阀动作,将外加剂投入到水计量斗中(充分溶解易于搅拌)。

根据系统设计的投料顺序,骨料集料斗门、水计量斗卸料气动球阀、水泥及掺和料卸料气动蝶阀分别打开,将骨料、水、外加剂、水泥及掺和料写入搅拌机,进行搅拌。卸料完毕后,即进入下一个称量循环。

五、搅拌阶段

处于运行状态的搅拌机将卸入的原料,按照控制系统设定的搅拌时间,将原材料进行拌合,直到拌制成所需要的混凝土(一般从搅拌机电流表上观测到电流平稳后,即已拌合均匀)。

六、成品卸料阶段

搅拌完成后,搅拌机驱动机构打开卸料门,将成品混凝土经卸料斗卸至搅拌运输车中。其卸料时间及卸料状态(半开门、全开门)可根据实际情况调整。

在搅拌机卸完料,卸料门完全关闭后,即进入下一个搅拌循环。
